Fremdrift i byggingen av nytt anlegg på Tau

Mibau Stema er i gang med byggingen av et nytt anlegg på Tau. Prosjektingeniør Fredrik Storås opplyser at det hittil er utført grunnarbeider, betongarbeider, sprengningsarbeider (tunnel) og prefab-montasje.

I mars ble ble det første stålet til knusebyggets mellomverk montert på stedet.

"Vi har nå begynt å montere konstruksjoner og maskinstativ til utstyr og bygg. Totalt vil det bli montert rundt 3000 tonn med bærestål før utstyret monteres og heises på plass," sier Storås.

For øyeblikket er det cirka 60 arbeidere i gang med byggingen av det nye anlegget.

"Fra nå av og fremover vil vi øke bemanningen, og i sommer forventer vi å ha mellom 120 og 150 personer på stedet," fortsetter Storås.

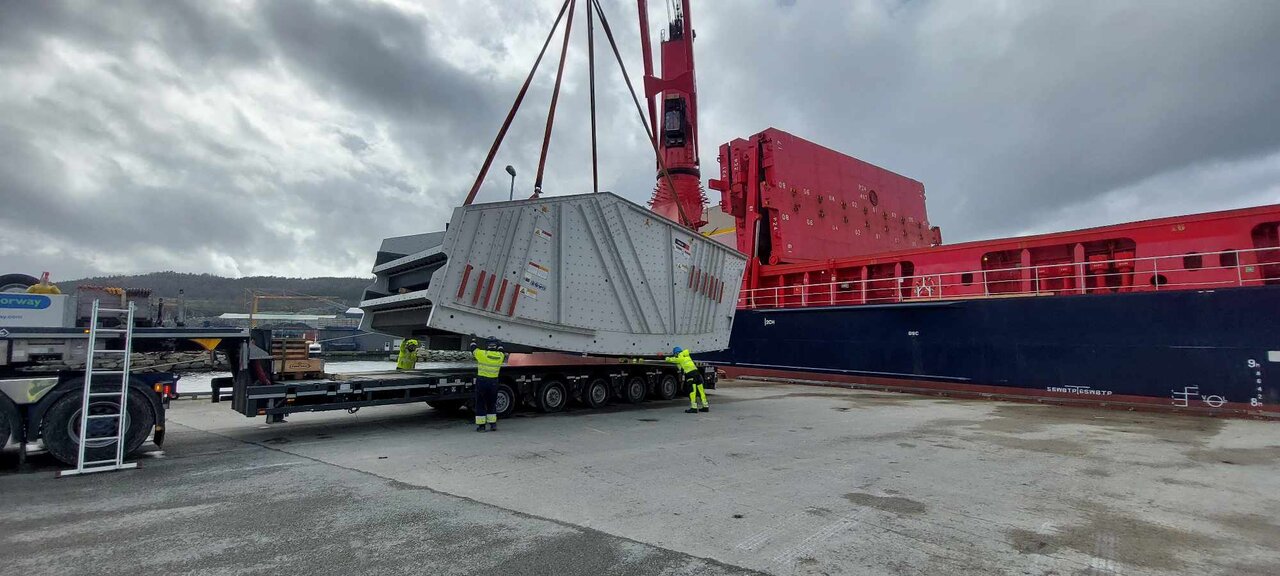

Nylig kom en større leveranse med utstyr, inkludert sikter og matere,  sjøveien før transporten gikk videre til anlegget.

I midten av mai starter installasjonen av stål og bygg til siktebyggets mellomverk, og elektroinstallasjonen vil begynne arbeidet senere på våren.

Byggingen av den nye kaien starter i sommer, og leveransen av transportører vil bli premontert på stedet fra juni av.

Prosjektet fortsetter fremgangen, og flere oppdateringer vil bli gitt etter hvert som arbeidet skrider frem.
